Mejoras viales

Prueba de fuego para las obras del Acceso Este con cortes y desvíos que obligan a cambiar recorridos

El corte en el Acceso Este comenzó pasado el mediodía del martes en tramos de Maipú. Los trabajos se extenderán entre 45 y 90 días, según el sector

Los cortes programados en Maipú comenzaron tal como estaban esperados al mediodía del martes por las obras de renovación del Acceso Este y miles de conductores deberán modificar sus recorridos habituales para ingresar o salir del Gran Mendoza.

La intervención implica el corte del tránsito de la calzada principal en dos sectores de Maipú, uno en cada sentido de circulación. Son 5,5 kilómetros de calle afectados en dirección oeste a este -"saliendo de la ciudad"- y 2,1 kilómetros de este a oeste.

Sin embargo la interrupción del tránsito no se dio de forma simultánea. Pasado el mediodía del martes, se cortó la circulación hacia el este, mientras que hacia el oeste se cortó un poco después.

Parte del panorama que se vio este martes en el Acceso Este.

Parte del panorama que se vio este martes en el Acceso Este.

Circulación por colectoras del Acceso Este

Una vez hechos los cortes, los vehículos deben circular obligatoriamente por las colectoras, en una prueba en la que se podrá ver la capacidad de estas vías para absorber buena parte del tránsito de uno de los corredores más utilizados de Mendoza.

En el primer día de los desvíos se registraron demoras de 20 minutos y hasta una hora por las colectoras dependiendo el horario de circulación.

Por esto, las autoridades recomendaron planificar los viajes con anticipación y prever posibles demoras, especialmente durante los horarios de mayor circulación.

Los preparativos comenzaron temprano. Alrededor de las 8 de la mañana, el periodista Cristian Morón (radio Nihuil) reportó que había camiones y camionetas de la empresa constructora apostados con los carteles de desvío y algunos tachos ubicados, por ejemplo, en el puente de calle Serpa.

Detalló además que, si se compara el estado que tenían las vías secundarias hace algunas semanas, se ve que se realizaron mejoras previendo el aumento en el caudal del tránsito, en tanto que algunos tramos de tierra se han mojado previamente para que no se levante polvo.

Durante la noche colocaron carteles luminosos y refractarios para mejorar la señalización en el lugar y evitar cualquier tipo de accidente. Incuso, Marité Baduí, subsecretaria de Infraestructura y Desarrollo Territorial, recorrió la zona en la noche para asegurarse que estuviese todo en condiciones.

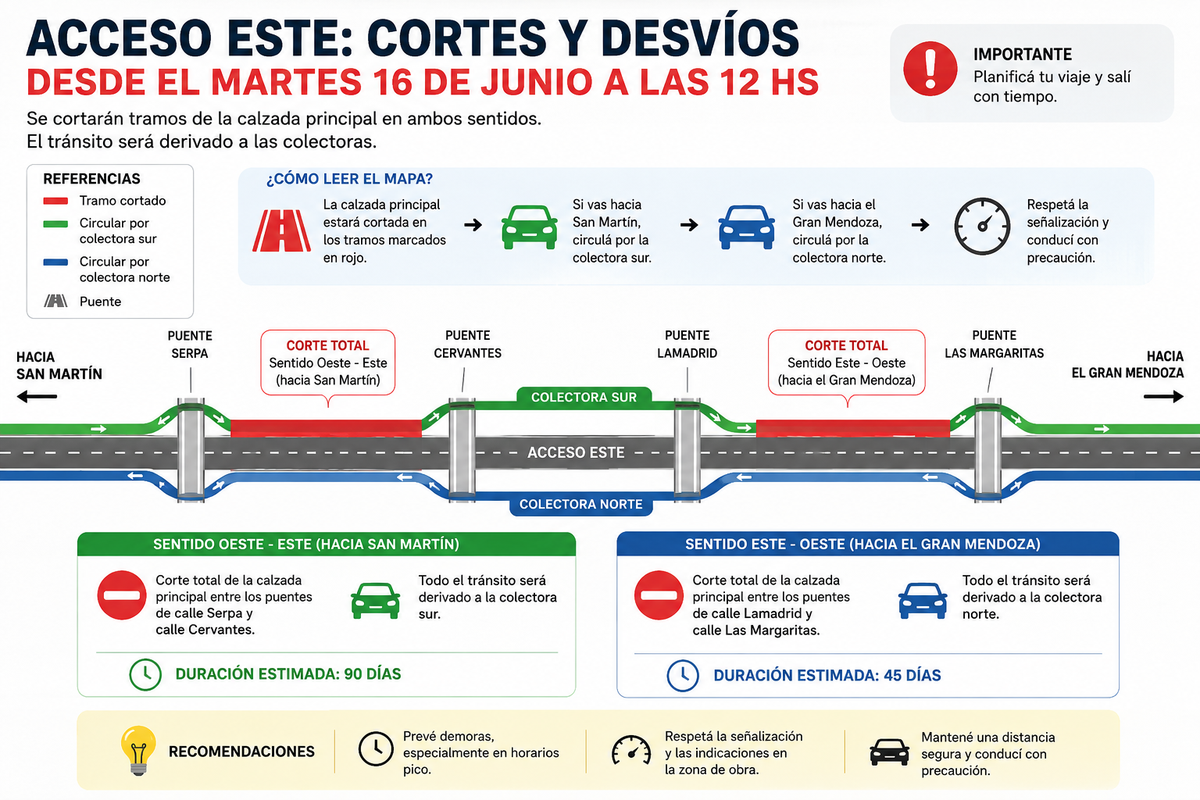

Dónde son los cortes en el Acceso Este

El primer frente de obra está ubicado sobre la calzada sur, en sentido oeste-este, hacia San Martín.

En ese sector quedará cerrada la circulación entre el puente de calle Serpa y el puente de calle Cervantes. Todos los vehículos deben abandonar la traza principal y continuar por la colectora sur.

El segundo corte afecta la calzada norte, en sentido este-oeste, hacia el Gran Mendoza.

En este caso, se prevé que el tránsito sea desviado a la colectora norte entre los puentes de calle Lamadrid y Las Margaritas.

Aunque las colectoras permanecerán habilitadas, se espera un incremento importante de circulación en esas vías durante los próximos meses.

Cuánto tiempo durarán los desvíos en Maipú

Los plazos de obra serán diferentes según el tramo intervenido.

En la calzada sur, hacia San Martín, los trabajos tienen una duración estimada de 90 días. En la calzada norte, hacia Ciudad, el plazo previsto es de aproximadamente 45 días.

Desde el Gobierno aclararon que esos tiempos pueden modificarse de acuerdo con las condiciones que se encuentren durante la ejecución de las tareas.

En la calzada sur, hacia San Martín, los trabajos tienen una duración estimada de 90 días. En la calzada norte, hacia Ciudad, el plazo previsto es de aproximadamente 45 días.

En la calzada sur, hacia San Martín, los trabajos tienen una duración estimada de 90 días. En la calzada norte, hacia Ciudad, el plazo previsto es de aproximadamente 45 días.

Qué trabajos se realizan en el Acceso Este

Las obras comenzaron con el sellado de fisuras y la reparación de baches existentes en la carpeta asfáltica.

Posteriormente, se ejecutarán trabajos de reconstrucción de la base de la calzada y de las banquinas, para luego avanzar con la colocación de nuevas capas de concreto asfáltico.

La intervención forma parte del plan de mejora integral del Acceso Este financiado con los fondos del Resarcimiento por la Promoción Industrial y abarca distintos tramos de esta ruta, considerada una de las principales puertas de ingreso al Gran Mendoza.

En pocas palabras

  • Cortes en Acceso Este: Desde este martes se cierran dos tramos en Maipú por obras de renovación.
  • Desvíos obligatorios: El tránsito circulará por colectoras, con trabajos que durarán entre 45 y 90 días.
  • Recomendaciones: Se sugiere planificar los viajes con antelación por posibles demoras en el tránsito.
