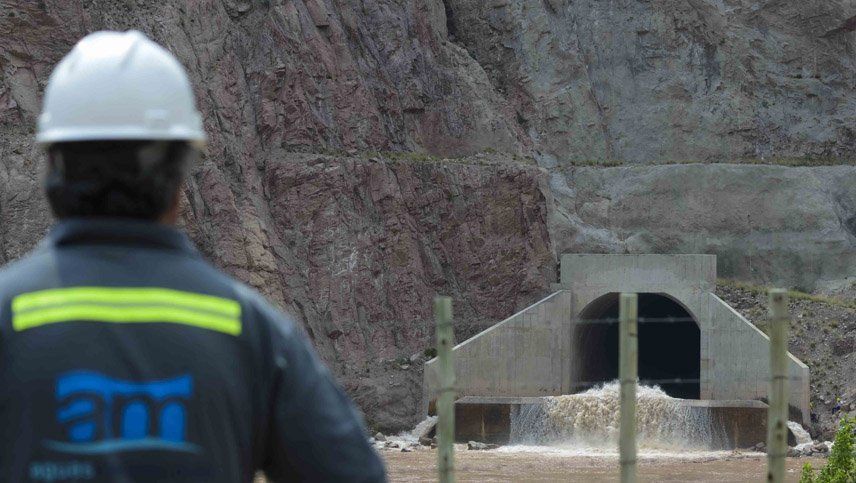

La Dirección de Hidráulica del Ministerio de Energía y Ambiente recordó que el 6 de septiembre se realizarán maniobras de mantenimiento en el descargador de fondo (DDF) del dique Potrerillos, que debieron postergarse por las intensas lluvias del sábado pasado. Esta situación podría aumentar 5 veces el caudal del río Mendoza.
Por las tareas en el dique Potrerillos recomendaron no acercarse a las márgenes del río Mendoza
El operativo en el descargador de fondo del dique Potrerillos arracará a las 8 de este sábado. AYSAM instalará un caudalímetro, lo que generará el corte de agua
Desde AYSAM también informaron sobre los posibles cortes de agua en el Gran Mendoza a raíz de la colocación de un caudalímetro, lo que también se suspendió por las tormentas de fines de agosto.
Las maniobras de Hidráulica comenzarán a las 8 con la apertura escalonada del DDF hasta alcanzar un caudal máximo de 250 m³/s, en una operación que se extenderá por una hora y media.
Frente a esta situación, recomendaron a la población no acercarse a las márgenes del río Mendoza durante ese período ya que se generarán aumentos de caudal controlados y de gran magnitud.
Los trabajos estarán supervisados por la inspección Fase II de Potrerillos y equipos técnicos de CEMPPSA, cumpliendo estrictos protocolos de seguridad hidráulica.
Para qué se hará el mantenimiento del descargador de fondo
Desde Ambiente explicaron que el descargador de fondo del dique Potrerillos es un componente estratégico cuya función principal es permitir el vaciado rápido del embalse, desde su nivel máximo hasta la mitad de su altura, en un plazo máximo de 10 días.
También posibilita la expulsión de sedimentos en suspensión durante eventos de crecida con agua barrosa, evitando así obstrucciones aguas arriba. Y actúa como un respaldo ante emergencias, ya que puede abastecer de agua para consumo urbano y riego si el sistema de aducción principal quedara fuera de servicio.

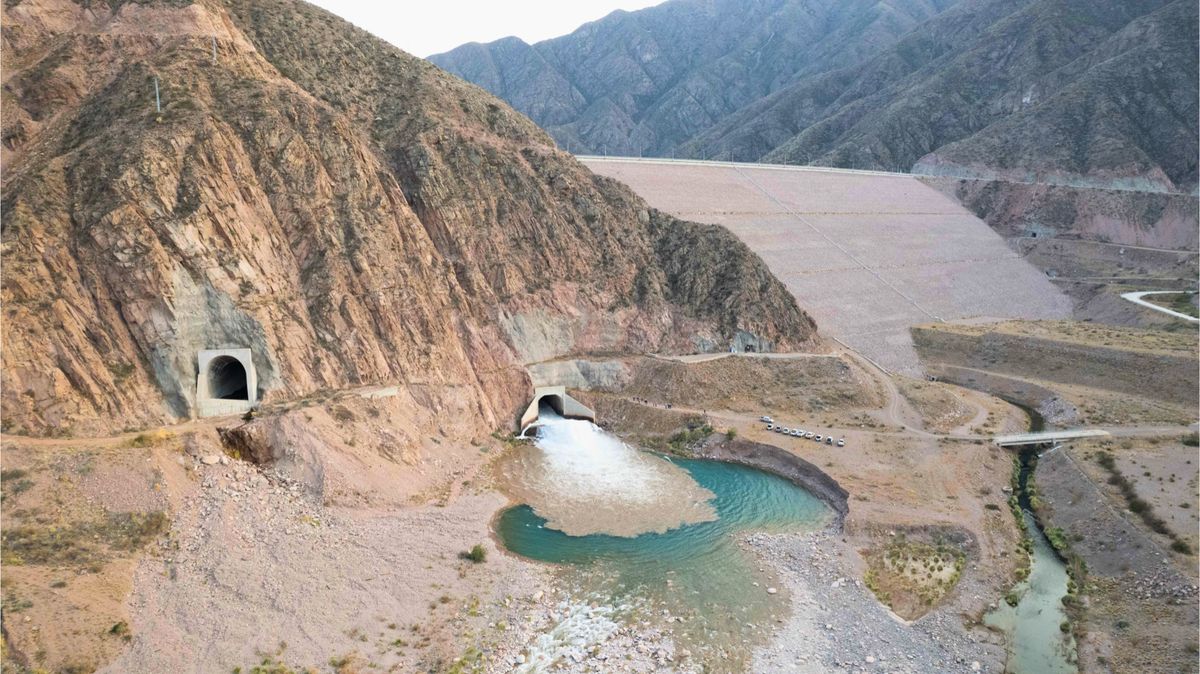

El DDF está conformado por dos compuertas radiales de 2,5 metros de ancho por 4,10 metros de alto, que trabajan junto a una válvula Howell-Bunger para regular el caudal. La apertura completa de ambas compuertas permite reducir rápidamente el nivel del embalse para disminuir la presión hidrostática sobre la presa, detallaron los expertos.
Cómo sería el corte de agua programado por AYSAM
Las maniobras en el dique Potrerillos coincidirán con el día en el que AYSAM realizará cortes programados en el Gran Mendoza para colocar un nuevo caudalímetro en el establecimiento potabilizador Potrerillos. Se estima que este procedimiento se extenderá por 12 horas.
El servicio de agua potable se irá restableciendo paulatinamente entre las 24 y las 48 horas después de las tareas.
AYSAM instalará un nuevo caudalímetro sobre el acueducto de 800 mm a la salida del establecimiento potabilizador Potrerillos. Aprovechará también para ejecutar trabajos previos para la futura colocación de otros dos en la planta potabilizadora Luján II.
El corte de agua de AYSAM arrancará a las 3.30 de este sábado y afectará los siguientes lugares del Gran Mendoza:
- Ciudad: La Favorita
- Godoy Cruz: desde Lateral Este del Acceso Sur hasta 9 de Julio, y de Carrodilla a Rodríguez Peña
- Guaymallén: San Francisco del Monte, Rodeo de la Cruz, Capilla del Rosario, Jesús Nazareno y sectores de Villa Nueva
- Luján de Cuyo: Blanco Encalada, Las Compuertas, La Puntilla, Chacras de Coria, Potrerillos, Cacheuta, barrios Los Alerces I y II, Susso, San Antonio y Huarpes III
- Maipú: Coquimbito y Luzuriaga
